时下,随着冬季用电高峰来临,兴仁市供电局全力推进配电网升级改造,通过硬件设施更新与软件系统优化“双轮驱动”,为全市群众温暖过冬提供坚实可靠的电力保障。

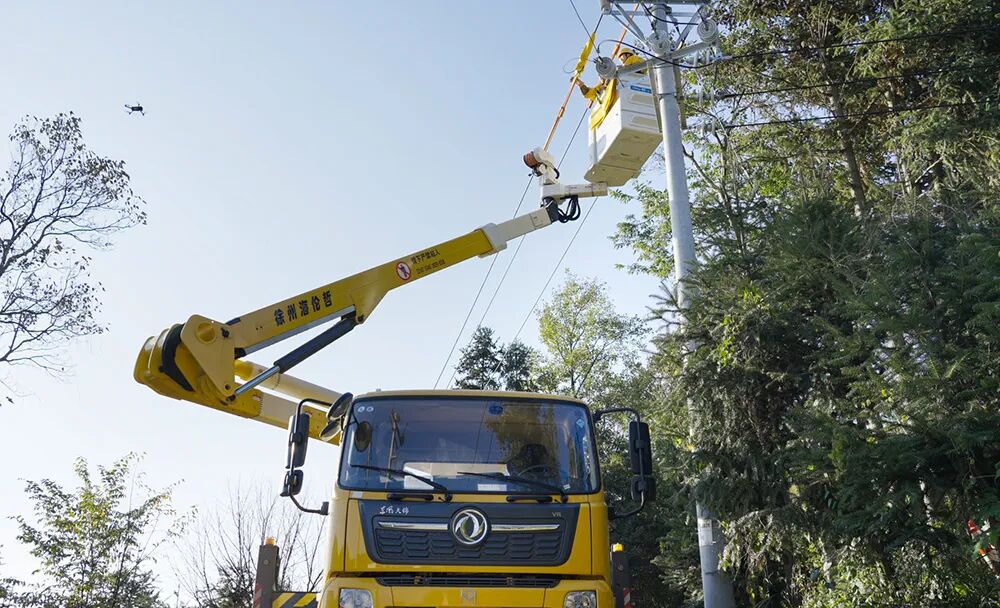

在雨樟镇青底村,供电工作人员正通过绝缘带电作业方式进行线路升级改造,最大限度减少停电影响。今年,兴仁供电局总投资612.25万元实施迎峰度冬配网升级改造工程,目前58个网架提升项目、166项自动化设备已实现“零缺陷”投产。工程新建9回10千伏出线、7条联络通道,新增32台“自动化3.0”开关,改造线路26条,使全市配网联络率提升至100%,故障隔离时间从“小时级”压缩至“分钟级”。
兴仁供电局配网综合班带电作业高级作业员刘信念说:“12月份我们将对片区进行十千伏的线路升级改造搭接,如果采用平时停电的方式,可能要停电到一千二百户,此次采取绝缘带电作业处理的方法,减少了一千二百多户的停电。现在雨樟片区十千伏的电网升级改造,今年的任务已经完成80%左右,剩下的20%,预计今年年底能够完成。”
在硬件升级的同时,供电局持续推进配电自动化系统建设。自2021年配电自动化实现从无到有以来,系统已迭代至“自动化3.0”阶段。今年,该局以“数智赋能,提质增效”为目标,计划投产80个自动化项目,投资5163.5万元,新增自动化开关169台,新建及改造线路121.8公里,覆盖74条线路,预计自愈有效复电率将超80%,供电可靠率达99.98%。
贵州电网有限责任公司兴仁供电局供电指挥班长李治坤说:“我们的配电自动化系统就像给电网装上了‘数字大脑’,一旦线路有故障,它能瞬间‘感知’到线路异常,通过分析线路开关的告警信息,自动将故障区段隔离,同时对非故障区段进行恢复转供,配合营配指挥系统,及时将停电研判信息传递至调度以及运维人员,大大节约了故障抢修时间,针对医院、学校等重点用户,还能自动切换到备用线路,全程不到2分钟,基本实现用户‘无感停电’。通过这套系统能让广大用户用上更可靠、更‘智能’的电。”
